大干第四季度!文沖修造確多個項目傳捷報
自中國船舶集團旗下廣船國際所屬文沖修造開展“大干第四季度,確保完成年度目標”勞動競賽以來,全體員工以飽滿的熱情、積極的態度投入到大干熱潮中,搶抓生產節點,全力沖刺目標,多個項目報捷報。
年度重磅改裝項目第二艘 ,“MSC 倫敦”輪正式“上線”
“MSC倫敦”輪是文沖修造承修的16K系列改裝的第二艘船,該輪于10月31日進廠,文沖修造結合該系列首制船的基礎上,進一步優化生產技術準備與施工流程,將部分結構工程前移至分段階段。
截至目前,“MSC倫敦”輪生活區分段總組及脫硫分段總組完成,總段殼舾涂完整性較上艘船有重大突破,為船上安裝節省了寶貴時間。同時,提前在綁扎橋散裝材料集配統一配送,藥劑艙散裝材料分煉預制關鍵工序前移,為下一步工程全面鋪開墊定堅實基礎。
其中,“MSC倫敦”輪球鼻艏換新工程,提前做好預制工作,從10月13日開始下料預制起,11月1日前完成球鼻艏預制、總組及涂裝工程,為塢底搭載開了好兆頭,確保完成該個塢次任務。
截至目前,“MSC倫敦”輪新造球鼻艏分段內部涂裝工作進度已超85%,助力船體結構工程轉序較計劃大幅提前,也為后續進塢后全船涂裝工程創造有利條件。
# 文沖修造在“MSC倫敦”輪10月31日進廠拖帶的同步時間,便組織人力、物資、設備上船,在進塢前完成了超長尾軸系附件及3個法蘭面24顆連接螺絲的拆卸工作,盡最大限度搶抓塢內時間。
# 11月3日13:00時,“MSC倫敦”輪離開碼頭拖帶進2#塢,于11月3日19:23時精準坐墩。
# “MSC倫敦”輪在第一個塢次僅用時76小時,高效率高質量施工,掀起大干熱潮,完成以下水線下工程:
1.超大型車葉拆卸、移位、封板;
2.超大型長軸系尾軸(三道軸)拆卸;
3.前后尾軸承拆卸、軸線激光測量中線、尾軸管封板;
4.兩臺側推器整體拆卸、封板。

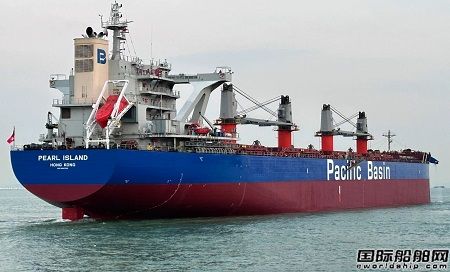

獲船東贊譽,“珍珠島”輪揚帆遠航
11月3日,“珍珠島”輪在文沖修造圓滿完成所有修理工程,按計劃修期揚帆遠航,贏得船東贊譽。
“珍珠島”輪是Pacific Basin公司旗下的散貨船,船東對文沖修造圓滿完成該輪修理任務表達感謝,對項目組的恪盡職守、埋頭苦干的精神表示高度認可。特別在螺旋槳石墨烯特種涂裝以及船殼有機硅特種涂裝中,面對天氣陰晴不定的情況,項目組快速反應,各部門積極響應,保質保量地完成了船殼的特種涂裝工程表示贊賞。

跑出“加速度”,“熊山橋”輪提前2天完工出廠
11月3日,熊山橋”輪提前2天完工出廠。
“熊山橋”輪是DOUN KISEN CO.,LTD公司旗下的一艘集裝箱船,也是文沖修造開發的新客戶。該輪于10月25日進廠,進廠后即進塢,主要工程包括貨艙風筒換新、機艙風機、主機鼓風機、艙蓋涂裝等。面對在廠船舶數量較多、碼頭泊位緊張的情況,文沖修造精心策劃,制訂出在塢內即完成修理工程的計劃,所有工程高效推進,最終提前2天完工出廠。
