大連中遠海運重工兩艘FPSO改裝項目完成多項施工節點
日前,大連中遠海運重工兩艘FPSO改裝項目MV32及“福林”輪先后完成了多項施工節點,工程進度穩步推進。FPSO改裝MV32順利完成所有模塊吊裝工程,轉入后期整合調試階段;FPSO改裝“福林”輪完成艏部外轉塔延伸結構(TSS)安裝。

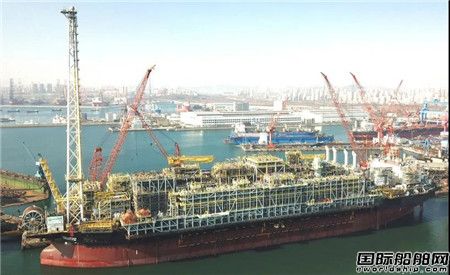

為保證春節前完成MV32所有模塊吊裝,MV32項目組對最后兩個模塊吊裝工程按小時編排了吊裝計劃,保證了模塊吊裝的連續性。模塊吊裝完成后,MV32項目后續將重點推進模塊壓力包報驗(MC)、模塊調試以及與主船體之間的整合工程。MV32項目總計37個上部模塊,總重量超過4萬噸。其中,最重模塊超過3600噸。項目最高模塊為火炬塔,高度超過175米,全部由大連中遠海運重工建造安裝。為保障模塊吊裝作業的安全高效,項目組統一協調資源,會同技術中心及車間共同策劃編制吊裝方案,最終保證了模塊吊裝工作的順利完成,并獲得了船東高度贊譽。

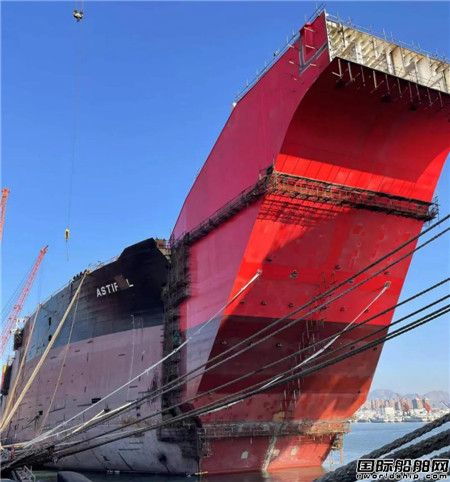

“福林”為大連中遠海運重工首次承接的單點系泊FPSO改裝項目,與傳統的多點系泊FPSO不同,單點系泊FPSO具有風向標效應,適用于環境較為惡劣海域作業,其具有明顯的中、遠海作業經濟效益優勢。“福林”輪艏部的外轉塔連接結構為大連中遠海運重工首次建造安裝,該延伸結構將與FPSO外轉塔單點系泊模塊對接安裝,其精度要求高,分段結構復雜,吊裝難度大。“福林”項目組充分考慮搭載干涉,先后多次組織生產、技術、安全等相關部門對吊裝前的干涉逐一進行排查,輸出干涉報告,并比對現場逐個核對,對存在干涉的構件提前進行開幅,嚴格落實好各項吊裝前的安全生產準備工作,確保了吊裝搭載任務的順利完成。

為你推薦
馬尾造船順利完成臺灣散貨船“金保順”搶修任務

4月19日,福建船政旗下企業馬尾造船修船事業部順利完成臺灣散貨船“金保順”搶修任務,順利出塢交付。
4月7日,臺灣散貨船“金保順”遭遇海損,船體舷側及球鼻艏外板破損嚴重,修復工作涉及多種材料和部件,對精度測量、材料選擇、焊接技術和測試驗證等工作要求極高。...
2024-04-21 20:27:59
廣東中遠海運重工完成VLGC雙燃料改裝船甲板罐吊裝工作

4月11日下午,廣東中遠海運重工第四艘VLGC雙燃料改裝船“天蝎”輪迎來重要時刻——左甲板罐順利吊裝到位,標志著雙燃料改裝3號船和4號船的4個甲板罐吊裝工作圓滿完成。...
2024-04-20 22:09:13
威海金陵完成“國瑄”平臺懸臂梁回裝工程

4月19日,在SPMT 軸線車的緩緩推動下,招商工業威海金陵承修“國瑄”平臺懸臂梁精準進入平臺首尾滑移箱軌道,完成定位安裝。...
2024-04-20 22:02:41
上海中遠海運重工承修“TRANCURA”輪提前48小時開航

日前,隨著緩緩升起的朝陽,TRANCURA特蘭庫拉輪駛離錨地,順利開航,開啟了她新一輪遠征之旅。這也是上海中遠海運重工第一次與該船東公司合作,經過16天不懈努力,提前48小時開航獲船東肯定。...
2024-04-18 17:38:54
舟山中遠海運重工完成“BALTIMORE EXPRESS”輪修理改裝

4月17日,13800TEU集裝箱船“BALTIMORE EXPRESS”輪順利駛離舟山中遠海運重工碼頭,進行系統調試任務。...
2024-04-18 17:36:35
“雙探”共赴!文沖修造為國家深海科考事業保駕護航

近日,中國船舶集團旗下廣船國際所屬文沖修造迎來了中國萬米載人潛水器“奮斗者”號的雙母船“探索一號”“探索二號”同時進廠,分別進行塢檢及臨時搶修,雙“探索”在文沖修造繁忙的碼頭描繪出一道靚麗的風景線。
明星...
2024-04-18 16:55:29
港達船舶重工承修調查船“北斗”號完成塢修

4月16日,山東港口裝備集團港達船舶承修的調查船“北斗”號完成塢修,順利交付。此次塢修歷時14天,涉及船體、輪機在內30余項節點。
...
2024-04-16 18:30:18
華潤大東高質量完成“歐塔娜布姆”輪海損維修工程

檢驗優質服務的標準,就是繼續向船東交付滿意的答卷。近日,華潤大東以最快的速度,高質量完成了“歐塔娜布姆”輪海損維修工程。4月11日,該輪順利投入運營。...
2024-04-16 11:29:55
皓友造船首艘外輪完成修理離港啟航

2024年4月15日上午11:18分,健跳港浙江皓友造船有限公司碼頭,一艘嶄新的集裝箱船鳴著汽笛,在海事巡邏艇和拖輪的護航下,緩緩離開碼頭,起錨駛向大海。...
2024-04-15 19:42:48
